沙中綫啟德站工程進度 (2017年12月)

根據2017年12月的立法會會議文件,連接啟德站與附近道路的地面行人接駁通道的建造工程預計於2017年年底完成。這次主要會介紹這組通道的工程。

行人接駁通道的示意圖(資料來源:港鐵)
背景資料(引錄自2017年10月的區議會會議文件)
沙中線啟德站及土瓜灣站是位於啟德發展區內的地底車站,車站上方的地面設施如公園和附近道路等仍在規劃及設計中,並由相關政府部門負責進行,預計會於沙中線「東西走廊」通車後落成。爲確保沙中線「東西走廊」落成時周邊的居民能更方便地使用鐵路服務,港鐵公司及相關政府部門將會興建臨時行人路,以期在「東西走廊」通車時能提供適當的臨時行人接駁通道安排。

行人接駁通道對啟德居民的額外用途
通道除了方便居民進出啟德站外,它亦把原本離散的住宅和設施連接,大幅減少交通時間。以啟德1號為例,現時步行前往工業貿易大樓需時超過半小時(沐寧街→沐安街→承啟道→太子道東),在通道啟用後,居民可在十分鐘內到達(行人接駁通道→沐元街→協調道);此外,現時從啟德1號前往最接近的商場-晴朗商場,需時約十分鐘(沐寧街→沐安街→沐朗街→德朗邨內通道),在通道啟用後,步行前往需時約五分鐘。然而,未知有關部門會否在沙中綫通車前啟用通道,方便啟德居民出行。

站外觀察
通道的地面以混凝土舖成,周圍將以鐵絲網包圍;連接沐元街及沐安街的通道工程進展較快,沐翠街則未見有明顯的工程進展。

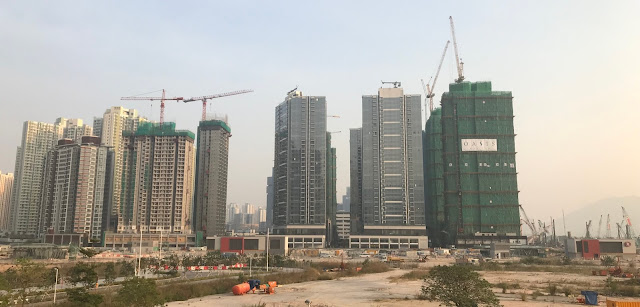

啟德站的地面設施,包括三個出入口以及兩個通風井(攝影方向: 工業貿易大樓向啟德1號)
沐元街迴旋處


圖中左方是東面通風井

通道略見完整

未知挖起地磚是否與行人通道工程有關

通道與豎立鐵絲網用的金屬柱
沐安街迴旋處

沐安街是現時啟德站地盤的車輛出入口
如欲了解更多啟德站的資訊,可參閱本網的啟德站資訊匯集

留言

  1. 1. 請問由啟德一號走向工貿大廈巴士站的臨時通道是如何走?在上圖,經沐園街的廻旋處有紅色的封路標示!
    2. 上述臨時通道將何時開放使用?

    回覆刪除
  2. 1. 請問由啟德一號走向工貿大廈巴士站的臨時通道是如何走?在上圖,經沐園街的廻旋處有紅色的封路標示!
    2. 上述臨時通道將何時開放使用?

    回覆刪除
  3. 1. 請問由啟德一號走向工貿大廈巴士站的臨時通道是如何走?在上圖,經沐園街的廻旋處有紅色的封路標示!
    2. 上述臨時通道將何時開放使用?

    回覆刪除
    回覆
    1. 1. 根據本文的行人接駁通道的示意圖,從啟德1號向前行到接近B出口時轉左,就會到達沐元街迴旋處。
      2. 根據本月的區議會會議,臨時通道將於本年底開放。

      感謝您對啟德資訊的關注!

      刪除
  4. 眼見廣場上的臨時通道(日後的緊急車輛通道)巳建成,似只欠南豐地盤上的幾米路。而這段路一日有不少地盤工人經過到工業大樓乘搭交通工具。
    請問還這段欠缺甚麽需要另外九個月時間才可以開通呢?

    回覆刪除
  5. 眼見廣場上的臨時通道(日後的緊急車輛通道)巳建成,似只欠南豐地盤上的幾米路。而這段路現時已有不少地盤工人步行經過到工業大樓乘搭公共交通工具。

    請問這條臨時通道還欠缺甚麽需要另外九個月時間才可以開通呢?

    回覆刪除
    回覆
    1. 上月區議會曾討論通道開通的時間,總結討論重點:
      - 港鐵的工地部分可於年中交還,但交還後須進行驗收等程序
      - 提供予公眾使用的通道須符合安全、照明等標準(即不能讓居民像工人穿過有洞的圍網進出)
      - (會議中未有討論南豐集團負責的通道部分)

      來源: 「強烈要求開通啟德1號連接晴朗商場及啟德社區會堂臨時道路(九龍城交運會文件第119/17號)」的討論錄音: http://www.districtcouncils.gov.hk/kc/doc/2016_2019/common/committee_meetings_audio/TTC/14248/5MtgItem4.mp3 )
      -------------------------
      此外,本網有些資訊和猜測可供閣下參考:
      - 沐元街道路用地和啟德車站廣場用地之間的一小段土地是1F2和1F1私人用地,只能由該發展商建造該段通道
      - 1F2用地(南豐商業地)的發展須先獲得城規會同意,或會對工程進度有影響
      - 上述一小部分的私人用地將會建造地下通道連接1F2和1F1用地,未必能進行地底工程前直接開闢地面通道
      - 啟德站尚未完工,現時的通道或未能分隔工地範圍,有工地保安和公眾安全的顧慮
      (註: 以上的見解純粹猜測,未必屬實,實際情況請向有關持分者查詢)

      刪除
    2. 即便1F1 地便無需城規審批程序。

      再者,地鐵工地巳立了鐵網分隔工地,相關部門應實地暸解,為市民尋求一個方案解決 - 望住盤水响嘴邊都飲唔得 - 嘅不合情理現象。

      問題是否解决不了,或大羣市民深受交通煩惱都話知你。

      希望可以作出適時有效的行動省卻規劃及應變的不足。

      刪除
  6. 在上述討論文件119/17的錄音中,漢華議員巳清淅指出為兩路段:晴朗商場至沐安街 及 沐安街至沐元街。

    路政署的丁先生畧過沐安街至沐元街的一段,只回應了晴朗商場至沐安街的一部份。

    急市民之所急,可否先行完成及開放沐安至沐元的一段。

    在1F1的用地問題,煩請指教有何章何節的條文防礙由始至终均設定為市民過路的土地為市民過路之用。實應公告天下,作出檢討。

    而1F2尚未批出,理應及時處理這項民生問題,而不可能任由問題重滔復轍。這等問題在項目管理的應变措施一欄亦早應在計畫時巳詳细考慮及處理。

    而地鐵公司方面可否先完成這200多米的路段交有關部門(?部門)驗收。而有關部門可否交待驗收一段200多米的路何以要幾個月時間。

    事在人為,請先行開通沐安至休元街這200多米之路段,急市民之所急。

    回覆刪除
    回覆
    1. 今星期五九龍城區議會將會討論沙中綫事宜,港鐵提交的工程進展匯報中指出:
      「概括而言,港鐵公司負責建造沙中線工地範圍內的部份,而位處沙中線工地範圍以外的部份則會由相關政府部門或持份者負責建造。港鐵公司負責建造的一段行人路預計將於二零一八年下半年完工,現正與相關政府部門商討提前移交有關行人接駁通道的可行性。」

      根據港鐵提交的擬建通道示意圖(見上文),沐安街至沐元街一段通道由港鐵和1F2用地發展商建造,南豐的工程進度亦對通道啟用時間起關鍵影響。

      閣下的訴求和提問相當有意義,然而本網站並非代表任何官方機構,所有資訊來源來自不同持分者的公開資料,非公開的資料例如決策原因只能由官方回應。建議閣下直接向相關部門或持分者查詢,或向當區區議員表達。

      刪除

張貼留言

這個網誌中的熱門文章

啟德站的出入口位置,及前往鄰近物業/設施的方法

現時啟德的交通主要依靠巴士和小巴,當屯馬綫一期在2020年第一季通車(政府已宣布2020年2月14日通車)後,居民可在啟德站乘搭港鐵。本篇會介紹啟德站出口的位置,以及步行來往啟德站附近物業/設施的路線。 (最新文章: 鄰近地區前往啟德站的步行路線 (2020年2月) ) (最新文章: 啟德站出口附近的設施 ) 啟德站的位置及出入口 啟德站位於啟德發展區內啟德城中心的中央,是一個地底車站。車站設有三個地面出入口(A、B、D),車站大堂的地底出口(C)連接啟德地下購物街。 啟德站的地面出入口在啟德車站廣場內,A出口在啟朗苑前方,D出口在Oasis Kai Tak前方,B出口在1F1住宅地前方 啟德大道公園、啟德車站廣場落成前,前往啟德站的臨時步行路線 啟德大道公園及啟德車站廣場在2020第一季屯馬綫一期通車時仍未落成,港鐵及其他持分者已建造臨時行人通道予乘客使用(已於2019年6月全段開放使用)。 啟德站車站小冊子的地圖 啟德站臨時行人接駁通道及緊急車輛通道 (港鐵編製的工程平面圖) 啟德站臨時行人接駁通道及緊急車輛通道 從 沐翠街 前往 A出口 - 鄰近物業/設施: 啟晴邨、德朗邨、煥然壹居、晴朗商場、麗晶花園、聖公會聖十架小學、保良局何壽南小學、文理書院(九龍) 啟德站A出口臨時行人通道的走線(以黃色虛線標示) 臨時通道由沐翠街迴旋處起,沿煥然壹居及啟朗苑的外圍,在啟朗苑商場外轉右到A出口 從 沐安街  前 往 A出口 - 鄰近物業/設施: 啟朗苑 、 啟德1號(I)、啟德1號(II)、天寰、嘉匯 從 高飛里北 前往 D出口 - 鄰近物業/設施: 龍譽、Oasis Kai Tak 從 沐元街  前往  B出口 - 鄰近物業/設施: 工業貿易大樓、Mikiki、譽港灣、景泰苑、采頤花園 將來啟德大道公園、啟德車站廣場及其他設施落成後,前往啟德站的步行路線 從啟德大道公園附近的住宅 前往啟德站A出口的步行路線 啟德大道公園內的有蓋行人通道模擬圖 啟德車站廣場內的有蓋行人通道模擬圖 經 啟德大道公園 前往 A出口 - 鄰近物業/設施: 啟晴邨、德朗邨、煥然壹居、晴朗商場、麗晶花園、聖公會聖十架小學、保良局何壽南小學、文理書院(九龍)

啟德發展區用地列表

啟德發展區的用地按照《啟德分區計劃大綱核准圖》(《核准圖》)發展,《核准圖》內有部分用地在啟德發展計劃前已存在,亦有少量啟德發展區用地被劃分到其他分區。《核准圖》經多次修訂,現時最新的版本編號為 S/K22/6 。 《啟德分區計劃大綱核准圖》編號S/K22/6,用地用途以顏色區分 《啟德分區計劃大綱核准圖》編號S/K22/6 《啟德分區計劃大綱核准圖》編號S/K22/4 ,版本較舊,有部份用地規劃已變更 由 S/K22/4 修訂至 S/K22/5 的變更 (附圖) 區內用地劃分成六個區,以下是啟德發展區內大部分用地,並以編號排序: (由於政府沒有公布整個分區的用地編號,因此不會列出本網誌不確定編號的用地) (最後一次更新:2020-5-19) 若想知道用地位置,可到此瀏覽互動地圖: https://kaitak.info/sites/list.html 第一區 1A1: 已入伙  —  啟晴邨 1A2: 已啟用  — 文理書院(九龍) 1A3: 已啟用  — 聖公會聖十架小學 1A4: 已啟用  — 保良局何壽南小學 1A5:啟東道變電站 1B1: 已入伙  — 德朗邨 1B2: 規劃中  — 小學用地,現時是其他工程的臨時工地 1B3: 規劃中  — 中學用地,現時空置 1B4: 規劃中  — 小學用地,現時空置 1C1: 興建中  — 東九龍總區總部及行動基地暨牛頭角分區警署 1D1:啟德變電站 1D2: 未招標出售  — 商業用地,現時是其他工程的臨時工地 1D3: 興建中  — 稅務大樓,預計2022年落成 1D4: 已啟用  —  工業貿易大樓 、啟德社區會堂 1D5: 已啟用  — 九龍城一號污水泵房 1D6: 已啟用  — 啟德明渠一號淤泥清理站 1E1: 規劃中  — 公營房屋用地(房協),曾用作其他工程的臨時工地,現時土地未完成備置 1E2: 興建中  — 利福國際 的商業項目,啟德SOGO 1F1: 興建中  — 新鴻基 的商住項目,包括安老院舍 1F2: 興建中  — 南豐 的商業項目 1F3: 規劃中(地面)  — 其他指定用途用地(附設商業設施的鐵路車站); 已啟用(地底)  —  啟德站 1G1(A): 已入伙  — 煥然壹居,市建局樓換樓

港鐵沙中綫啟德站的位置、營運安排、周邊設施、工程進度 (2020年2月)

2017年8月中的啟德站三個地面出口,分別位於啟朗苑、Oasis Kai Tak及1F區1號地盤對出 啟德站是沙中綫大圍至紅磡段其中一個車站,在 2020年第一季通車 (政府已宣布2020年2月14日通車) 後將會是 屯馬綫一期 的其中一個車站,以下將介紹 啟德站的資訊 : 屯馬綫 轉綫站 : 紅磡、大圍 ( 東鐵綫 ) 鑽石山、何文田 ( 觀塘綫 ) 尖東、美孚 ( 荃灣綫 ) 南昌 ( 東涌綫 ) 柯士甸 ( 高鐵 ) - 未來 屯馬綫 = 現時馬鞍山綫 + 沙中綫大圍至紅磡段 (包括啟德站) + 現時西鐵綫 - 屯馬綫一期 = 現時馬鞍山綫 + 顯徑 + 鑽石山擴建部分 + 啟德 - 未來 東鐵綫 = 現時東鐵綫 + 沙中綫紅磡至金鐘段 (過海) - 啟德站 不能一程過海 ( 2021年 後在紅磡站轉乘南北綫前往金鐘) 啟德站出口 A: 啟晴邨、德朗邨一帶 B: 協調道東面、新蒲崗一帶 C* : 地下購物街 (連接啟德1F區2號南豐商業項目,由發展商 南豐 興建) D: 啟德私人住宅、啟德體育園區一帶 * 地底出口C在通車後一段時間才會啟用 詳細出口資訊 (最新文章: 鄰近地區前往啟德站的步行路線 (2020年2月) ) 啟德站出口附近的設施 啟德站內設施及商店 屯馬綫一期通車的特別轉乘優惠 啟德站的臨時行人通道 臨時行人接駁通道及緊急車輛通道 (資料來源: 港鐵) 因啟德大道公園以及啟德車站廣場的落成日期比沙中綫通車遲,因此港鐵與政府部門會建造臨時行人通道連接車站出入口以及附近道路,方便市民使用啟德站。 A出口: 啟晴邨、德朗邨、煥然壹居、啟朗苑 B出口: 工業貿易大樓、譽港灣 D出口: 沐寧街六個私人住宅 在沐元街與沐安街以及沐翠街之間的行人通道啟用後,由啟德住宅區前往新蒲崗的所需路程將顯著縮短(通道已在2019年6月全部啟用)。 啟德站的工程進度 工程進度相對其他車站順利 主體結構 已於2015年7月完成 啟德站與土瓜灣站之間的隧道結構工程 已於2016 年 4 月完成 根據2017年7月31日的區議會會議文件 鑽石山至啟德段隧道的路軌鋪設及架空電纜安裝工程已大致完成,現正繼續進
